De projectmanager loopt het stappenplan voor de renovatie zorgvuldig door.


Kort samengevat:

  • Fasering bij renovatie verdeelt werkzaamheden in opeenvolgende stappen over meerdere locaties. Deze aanpak minimaliseert kosten, hinder en planningsrisico’s voor vastgoedportefeuilles. Een goede planning gebruikt buffers, heldere communicatie en faseringstechnieken zoals clustering en portiekwerk.

Fasering bij de renovatie van meerdere panden is de methode waarbij u werkzaamheden bewust in opeenvolgende stappen verdeelt over locaties, gebouwdelen of type werk. Voor vastgoedbezitters en projectontwikkelaars met een portefeuille van meerdere gebouwen bepaalt deze aanpak direct de kostprijs, de doorlooptijd en de hinder voor bewoners. Een goed doordachte fasering van renovaties voorkomt dat aannemers en materialen op het verkeerde moment op de verkeerde plek staan. Debouwservice werkt bij grootschalige renovatieprojecten altijd met een helder Plan van Aanpak, waarbij elke fase aansluit op de volgende. Zo behoudt u overzicht, ook als u tien panden tegelijk aanpakt.

Welke faseringstechnieken zijn effectief bij meerdere panden renoveren?

Een vrouw loopt buiten en bekijkt hoe de renovatie vordert in verschillende fases.

De keuze voor een faseringstechniek bepaalt hoeveel overlap, reistijd en coördinatiedruk u ervaart. Drie technieken domineren de praktijk bij meerdere gebouwen renoveren.

Geografische clustering groepeert panden op basis van ligging. U rondt eerst alle werkzaamheden af in één straat of wijk voordat u naar de volgende locatie gaat. Clusteren per locatie bespaart reiskosten en vermindert de organisatorische druk op uw teams. Ploegen werken efficiënter als ze niet dagelijks van locatie wisselen.

Fasering per bouwblok of portiek werkt goed bij appartementencomplexen. U renovert portiek voor portiek, zodat bewoners in aangrenzende delen zo min mogelijk hinder ondervinden. Dit is de aanpak die Debouwservice toepast bij grotere complexen in de regio Breda.

Fasering per type werkzaamheden betekent dat u eerst alle daken aanpakt in het hele bezit, daarna de gevels, en vervolgens de binnenkant. Dit werkt goed als u gespecialiseerde ploegen inzet die steeds hetzelfde type werk uitvoeren. Het nadeel is dat bewoners in elk pand langer met deelwerkzaamheden te maken hebben.

Techniek Voordeel Nadeel
Geografische clustering Minder reistijd, lagere logistieke kosten Minder flexibel bij uitval van één locatie
Portiek per portiek Minder wisselwoningen nodig, overzichtelijk bewonersmanagement Langere totale doorlooptijd per pand
Per type werkzaamheden Efficiënt voor gespecialiseerde ploegen Bewoners langer in onzekerheid

De keuze hangt af van uw portefeuille, de staat van de panden en de wensen van bewoners of huurders. Bij schoorstenen renoveren over meerdere panden kiest u bij voorkeur voor de techniek per type werkzaamheden, omdat een gespecialiseerde ploeg alle schoorstenen achtereenvolgens afwerkt en zo de meeste kwaliteit levert.

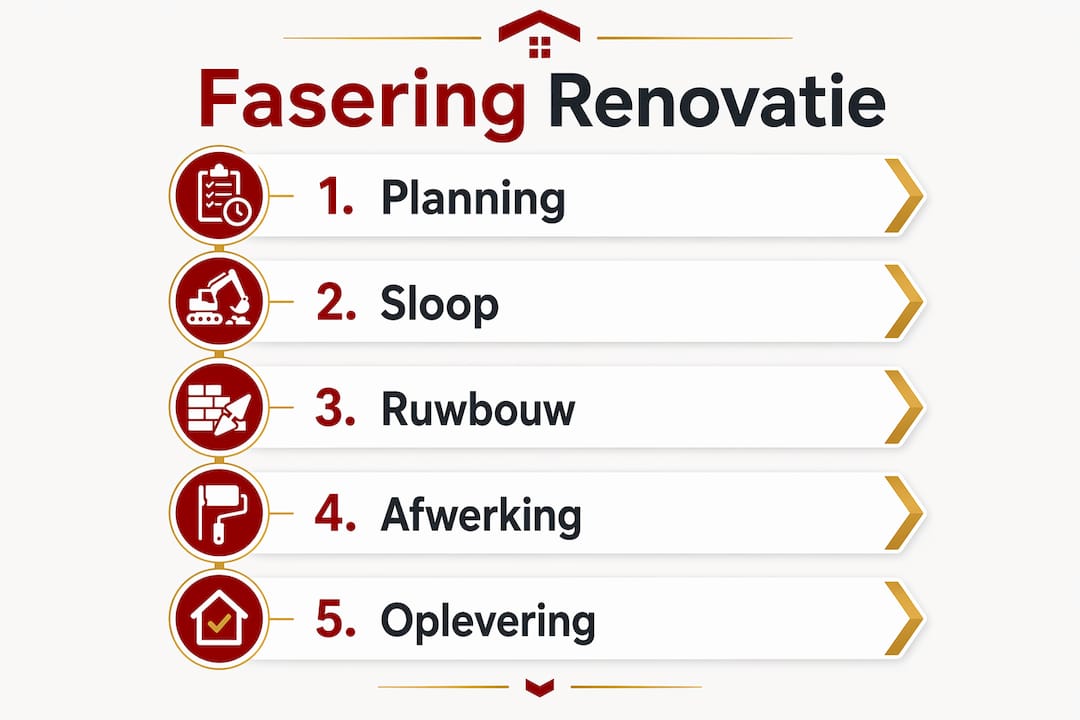

Overzichtelijke infographic met de vijf belangrijkste stappen van een renovatie

Hoe stel je een realistisch stappenplan op voor renovatie van meerdere gebouwen?

Een volledig renovatieplan begint met het in kaart brengen van afhankelijkheden. Sloop en ruwbouw gaan altijd vóór technische installaties, en die gaan altijd vóór afwerking. Wie deze volgorde omkeert, betaalt herstelkosten.

Een goede renovatievolgorde start met technisch grofwerk en eindigt met afwerkingsdetails. Dit principe geldt voor één woning, maar ook voor een portefeuille van twintig panden. Zet de werkvolgorde per pand vast voordat u de overkoepelende fasering bepaalt.

Een realistisch stappenplan voor meerdere panden ziet er als volgt uit:

  1. Inventarisatie en conditiemeting per pand: breng gebreken, leeftijd van installaties en urgentie in kaart.
  2. Prioritering: rangschik panden op basis van urgentie, leegstand en verwachte opbrengst na renovatie.
  3. Werkvolgorde per pand vastleggen: sloop, ruwbouw, dakwerk, techniek, afwerking.
  4. Afhankelijkheden benoemen: welke werkzaamheden blokkeren de volgende stap?
  5. Levertijden inplannen: materialen zoals dakpannen, Rockpanel of HPL-platen hebben levertijden van meerdere weken.
  6. Beslismomenten vastleggen: wanneer moet u een keuze maken over materiaal, kleur of uitvoering?
  7. Buffers inbouwen: reken op een tijdsbuffer van 20% per fase en een financiële buffer van 15–20% van het totale budget.
  8. Voortgangsbewaking inrichten: gebruik tools zoals Microsoft Project of Trello om de status per pand bij te houden.

Pro-tip: Bouw de buffer niet aan het einde van het project in, maar verspreid hem over elke fase. Zo vangt u kleine vertragingen op voordat ze groot worden.

Een tijdshorizon van 3–6 maanden per woning is realistisch bij grootschalige renovaties, inclusief een buffer van 20% voor onvoorziene omstandigheden. Bij meerdere panden tegelijk loopt de totale doorlooptijd snel op tot jaren. Dat maakt een goede fasering van renovaties geen luxe, maar een noodzaak.

Tools zoals Microsoft Project of Trello maken afhankelijkheden en voortgang zichtbaar voor iedereen in het project. Zo voorkomt u dat een vertraging bij één pand ongemerkt doorwerkt naar de rest van de planning.

Voor de financiële kant van uw project geeft de gids budgettering renovatie van Debouwservice concrete handvatten voor het bewaken van kosten per fase.

Welke fouten komen het meest voor bij fasering van renovaties?

De meest kostbare fout bij het faseren van renovatieprojecten is het onderschatten van onvoorziene omstandigheden. Oudere panden verbergen gebreken die pas zichtbaar worden als u begint te slopen. Een onvoorzien-post van 15–20% van het totale renovatiebudget is geen overdrijving. Het is een professionele standaard.

Andere veelgemaakte fouten zijn:

  • Te strakke planning zonder buffers: één vertraging bij de levering van dakpannen legt meerdere ploegen stil.
  • Gebrek aan clustering: ploegen die dagelijks tussen locaties pendelen verliezen uren aan reistijd en raken minder geconcentreerd.
  • Onvoldoende communicatie met bewoners: huurders die niet weten wanneer hun portiek aan de beurt is, klagen sneller en werken minder mee.
  • Gelijktijdige uitvoering op te veel locaties: meer fronten betekent meer coördinatie, meer kans op fouten en hogere druk op uw team.
  • Geen vastgelegde beslismomenten: als u tijdens de uitvoering nog keuzes maakt over materialen, loopt de planning altijd uit.

“Een gedetailleerd Plan van Aanpak dat oog heeft voor eindgebruikers minimaliseert hinder en verhoogt de kans op projectgunning. Wie alleen op prijs stuurt, verliest op kwaliteit en planning.”

Communicatie met stakeholders en duidelijke afspraken reduceren faalkosten en vertragingen in grote renovaties. Dit geldt voor bewoners, maar ook voor onderaannemers, leveranciers en gemeenten.

Pro-tip: Maak per pand een eenvoudig communicatieplan: wie informeert u, wanneer, en via welk kanaal? Eén A4 per pand is genoeg om misverstanden te voorkomen.

Bij renovatieprojecten met meerdere deuren en gevelelementen loont het om productkeuzes vroeg in het proces vast te leggen. Zo voorkomt u dat leveringstijden de planning verstoren.

Hoe combineer je efficiëntie en gebruikerscomfort bij grootschalige renovaties?

De portiek-per-portiek aanpak is de meest bewezen methode om bewonerscomfort en projectefficiëntie te combineren. Beperken van wisselwoningen door portiek-per-portiek fasering verlaagt bewonersstress en vereenvoudigt coördinatie en kostenbeheer. Minder wisselwoningen betekent ook minder logistiek en minder kosten.

Zo werkt dit in de praktijk:

  1. Kies een startportiek op basis van urgentie of leegstand. Begin waar de hinder het minst is.
  2. Informeer bewoners minimaal vier weken van tevoren over de planning, de werkzaamheden en de verwachte hinder.
  3. Plan werkzaamheden buiten piekmomenten: vermijd vroege ochtenden en late avonden voor lawaaiige werkzaamheden.
  4. Combineer werkzaamheden slim: als de steiger al staat voor dakwerk, voer dan tegelijk gevelreparaties en schoorsteen renovaties uit. Zo betaalt u de steiger maar één keer.
  5. Evalueer na elk portiek: wat ging goed, wat kan beter? Pas de planning voor het volgende portiek direct aan.

Een gedetailleerd Plan van Aanpak met aandacht voor eindgebruikers is vaak belangrijker voor het succes van een project dan enkel de laagste prijs. Opdrachtgevers die dit begrijpen, kiezen voor een aannemer die meedenkt over bewonersmanagement, niet alleen over uitvoering.

Pro-tip: Stel een vaste contactpersoon aan per portiek of pand. Bewoners weten dan wie ze kunnen bellen met vragen. Dit bespaart u tientallen telefoontjes per week.

De rol van planning in bouwprojecten is bij grootschalige renovaties groter dan bij een enkel pand. Elke beslissing heeft gevolgen voor meerdere locaties tegelijk. Wie dat overzicht behoudt, houdt ook de kosten in de hand.

Belangrijkste inzichten

Renovatie faseren over meerdere panden vereist geografische clustering, realistische buffers van 15–20% en een portiek-per-portiek aanpak om kosten, doorlooptijd en bewonerscomfort te beheersen.

Punt Details
Geografische clustering Groepeer panden per locatie om reistijd en logistieke kosten te verlagen.
Financiële buffer Houd 15–20% van het budget apart voor onvoorziene gebreken in oudere panden.
Portiek-per-portiek aanpak Verminder wisselwoningen en bewonersoverlast door gefaseerd per portiek te werken.
Werkvolgorde bewaken Start altijd met grofwerk en eindig met afwerking om herstelkosten te vermijden.
Communicatie als instrument Informeer bewoners en stakeholders tijdig om faalkosten en vertragingen te beperken.

Wat ik leerde van projecten met meerdere panden tegelijk

Na jaren van werken aan renovatieprojecten in de regio Breda valt mij één ding steeds op: de projecten die uitlopen, doen dat zelden door technische problemen. Ze lopen uit omdat de fasering niet klopte van het begin.

De meest onderschatte fout die ik zie, is dat vastgoedbezitters de planning behandelen als een formaliteit. Ze stellen een schema op, maar bouwen geen echte beslismomenten in. Halverwege de uitvoering worden dan alsnog keuzes gemaakt over materialen of uitvoering, en dat kost altijd tijd en geld.

Wat echt werkt, is een planning die dynamisch is. Niet rigide, maar ook niet vrijblijvend. Na elk afgerond portiek of pand evalueer ik wat er anders ging dan verwacht. Die informatie verwerk ik direct in de volgende fase. Zo wordt de planning steeds scherper naarmate het project vordert.

Ik heb ook geleerd dat communicatie met bewoners geen zachte factor is. Het is een harde projectvariabele. Bewoners die goed geïnformeerd zijn, werken mee. Bewoners die verrast worden, bellen, klagen en vertragen. Dat klinkt simpel, maar in de praktijk schieten opdrachtgevers hier structureel tekort.

Tot slot: combineer werkzaamheden altijd als de steiger al staat. Dakwerk, schoorstenen en gevelreparaties tegelijk uitvoeren kost minder dan drie aparte mobilisaties. Dat is geen truc. Dat is gewoon goed plannen.

— Patrick

Debouwservice helpt u bij het faseren van uw renovatieprojecten

Debouwservice begeleidt vastgoedbezitters en projectontwikkelaars in de regio Breda bij het plannen en uitvoeren van renovaties over meerdere panden. Van dakrenovaties op pannendaken en platte daken tot schoorsteen renovaties en timmerwerk: Debouwservice werkt met een transparante planning en heldere communicatie per fase.

https://debouwservice.nl/blog/

Wilt u weten wat dakrenovatie in Breda voor uw portefeuille betekent? Of bent u benieuwd naar de mogelijkheden voor woning renovatie in de regio Breda? Debouwservice denkt graag mee over de fasering, de planning en de uitvoering. Vraag een offerte aan en ontvang een concreet Plan van Aanpak op maat.

Veelgestelde vragen

Wat is fasering bij renovatie van meerdere panden?

Fasering is het bewust opdelen van renovatiewerkzaamheden in opeenvolgende stappen, verdeeld over locaties, gebouwdelen of type werk. Dit beperkt kosten, hinder en planningsrisico’s bij meerdere gebouwen tegelijk.

Hoeveel budget moet ik reserveren voor onvoorziene kosten?

Houd bij oudere panden een onvoorzien-post van 15–20% van het totale renovatiebudget aan. Verborgen gebreken zoals houtrot, asbest of verouderde leidingen komen pas aan het licht tijdens de uitvoering.

Hoe lang duurt de renovatie van één pand bij een gefaseerd project?

Een realistische doorlooptijd voor een grootschalige woningrenovatie ligt tussen 3 en 6 maanden per woning, inclusief een tijdsbuffer van 20% voor onvoorziene omstandigheden.

Wat is de portiek-per-portiek aanpak?

De portiek-per-portiek aanpak houdt in dat u bij appartementencomplexen portiek voor portiek renoveert. Dit beperkt het aantal benodigde wisselwoningen en maakt bewonersmanagement eenvoudiger.

Welke digitale tools helpen bij het plannen van meerdere panden?

Tools zoals Microsoft Project en Trello maken afhankelijkheden, voortgang en beslismomenten zichtbaar voor alle betrokkenen. Ze voorkomen dat een vertraging bij één pand ongemerkt doorwerkt naar de rest van het project.

Aanbeveling
