Een geslaagde oplevering staat of valt met vijf stappen: afspraak maken, voorbereiden, keuren, vastleggen in het proces-verbaal en herstellen. Wie deze volgorde aanhoudt, voorkomt discussie achteraf en zorgt dat de sleuteloverdracht soepel verloopt. De aannemer regelt de uitnodiging en zorgt voor tekeningen en de meer- en minderwerklijst, de opdrachtgever controleert ter plekke en tekent het proces-verbaal, en pas na ondertekening bevestigt vaak een notaris de juridische overdracht bij nieuwbouwprojecten.
Doe dit nu, voordat u verder leest:
- Plan de officiële oplevering minstens enkele weken vooruit.
- Verzamel het contract, de tekeningen en de meer-/minderwerklijst.
- Noteer meterstanden een dag vóór de rondgang.
- Vraag of een vooroplevering mogelijk is.
Pro-tip: Gebruik voor elk opleverpunt meteen een vast format: locatie, omschrijving, foto en hersteltermijn. Dat bespaart u achteraf uren discussie.
Verderop in deze gids voor projectoplevering vindt u een uitgebreide checklist en een sjabloon die u direct kunt gebruiken.
Belangrijkste inzichten
Een foutloze projectoplevering ontstaat door vijf vaste stappen strikt te volgen en elk opleverpunt concreet, gefotografeerd en van een hersteltermijn te voorzien.
| Punt | Details |
|---|---|
| Vijf stappen aanhouden | Volg afspraak, voorbereiding, keuring, proces-verbaal en herstel in deze volgorde. |
| Aankondigingstermijn respecteren | Kondig de officiële oplevering tijdig vooraf aan. |
| Concreet noteren | Leg elk opleverpunt vast met locatie, maat, foto en hersteltermijn. |
| Digitaal documenteren | Gebruik apps voor puntenlijsten en foto’s om bewijskracht te vergroten. |
| Debouwservice inschakelen | Debouwservice begeleidt de opleverdocumentatie al vanaf de bouwfase bij timmerwerk en dakrenovatie in Breda. |
Inhoudsopgave
- Wat houdt een projectoplevering precies in?
- Wanneer plant u de oplevering en welke wetgeving speelt mee?
- De vijf stappen van een succesvolle oplevering
- Wat hoort er in het opleverrapport te staan?
- Checklist en sjabloon voor de opleveringsrondgang
- Welke digitale tools versnellen de documentatie?
- Veelgemaakte fouten bij oplevering en hoe u ze voorkomt
- Hoe pakt een aannemer een lastige oplevering praktisch aan?
- Wanneer schakelt u Debouwservice in voor uw oplevering?
- Bronnen
Wat houdt een projectoplevering precies in?
Een oplevering is het moment waarop de aannemer het werk overdraagt aan de opdrachtgever en de risico’s van het pand overgaan. Vanaf dat moment bent u zelf verantwoordelijk voor schade, tenzij die het gevolg is van een gebrek dat al bij oplevering is vastgesteld.
Het proces-verbaal is het juridische scharnierpunt van elke oplevering: het legt vast wat is opgeleverd, welke gebreken er zijn en wanneer die hersteld moeten zijn.
Dat maakt het proces-verbaal van oplevering tot het belangrijkste document van de dag. Zonder een concreet en volledig ingevuld rapport staat u juridisch zwak, ook als er wél gebreken zijn geconstateerd.
- Oplevering betekent risico-overgang naar de opdrachtgever.
- Het proces-verbaal bewijst wat er is besproken en afgesproken.
- Ondertekenen verschuift verantwoordelijkheid, behalve voor genoteerde punten.

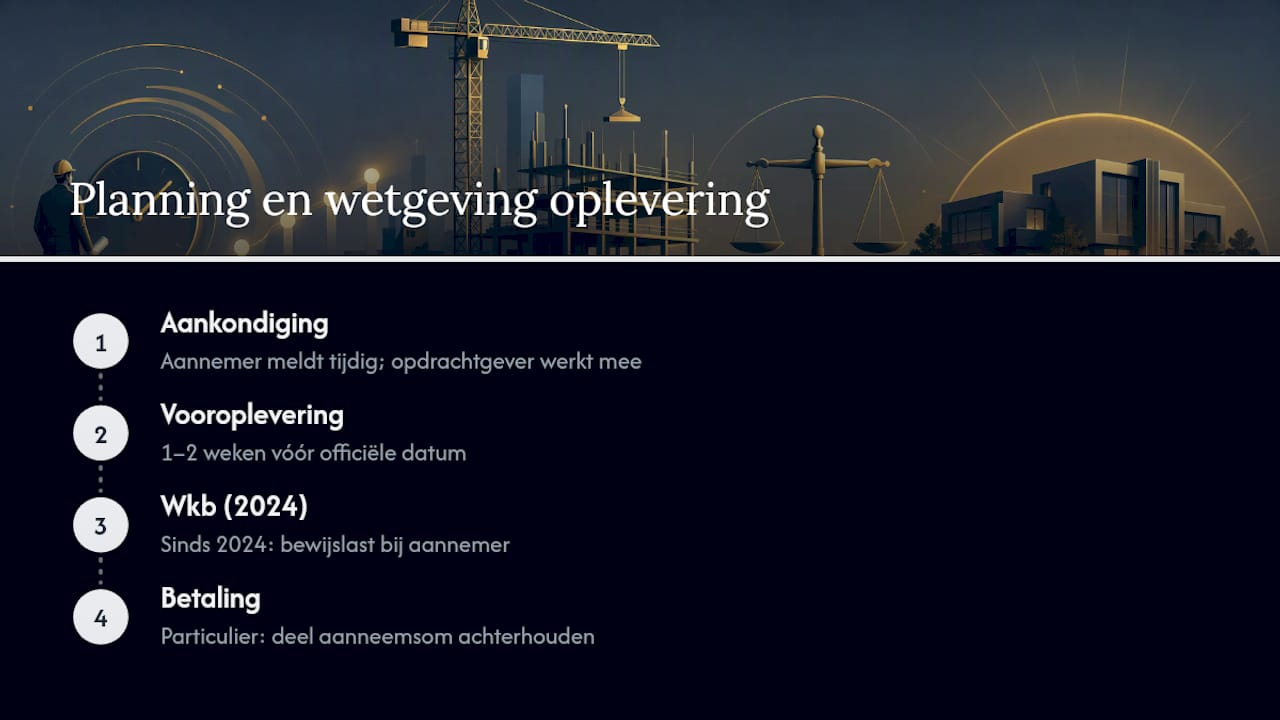

Wanneer plant u de oplevering en welke wetgeving speelt mee?
De aannemer moet de officiële oplevering tijdig van tevoren aankondigen. De opdrachtgever moet daaraan meewerken, tenzij het werk zo gebrekkig is dat het pand feitelijk onbruikbaar blijft, aldus de toelichting op oplevering van een huis.
Wie de vooroplevering strategisch inzet, een tot twee weken vóór de officiële datum, haalt de tijdsdruk van de formele dag af zonder dat dit moment juridisch bindend is.
Sinds de invoering van de Wet kwaliteitsborging (Wkb) in 2024 ligt de bewijslast anders dan voorheen: gebreken die pas na oplevering aan het licht komen, blijven in veel gevallen voor rekening van de aannemer, zolang die niet kan aantonen dat het werk aan de afspraken voldeed. Dat verzwaart het belang van een zorgvuldig proces-verbaal aanzienlijk.
Praktisch betekent dit ook iets voor de betaling: bij particuliere opdrachten kan een deel van de aanneemsom worden achtergehouden als drukmiddel. Zolang openstaande punten niet zijn hersteld, houdt u dat bedrag achter als drukmiddel.

De vijf stappen van een succesvolle oplevering
Een systematische aanpak in vijf stappen voorkomt dat u iets over het hoofd ziet, of het nu om nieuwbouw of een verbouwing gaat.
- Afspraak maken. De aannemer nodigt uit en geeft aan welke documenten nodig zijn: contract, tekeningen en de meer-/minderwerklijst. Bevestig de datum schriftelijk, zodat de aankondigingstermijn van 14 dagen aantoonbaar is.
- Voorbereiding. Verzamel het contract, de bouwtekeningen, de meer-/minderwerklijst en noteer meterstanden voor gas, water en elektra. Maak vooraf foto’s van kritieke punten, zodat u tijdens de rondgang niets vergeet.
- Opleveringskeuring. Loop het gebouw systematisch door: van boven naar beneden, ruimte voor ruimte. Deze vaste inspectievolgorde voorkomt dubbel lopen en gemiste zones. Fotografeer elk punt en nummer het meteen.
- Vastleggen in het proces-verbaal. Noteer per punt de locatie, een concrete omschrijving, een fotoreferentie en een hersteltermijn. Vage aantekeningen zijn juridisch vrijwel waardeloos.
- Herstellen en opvolgen. Spreek concrete termijnen af, koppel deze aan de 5% inhouding waar van toepassing, en laat de aannemer schriftelijk melden wanneer punten zijn afgerond.
Pro-tip: Wijs vooraf rollen toe: één persoon fotografeert, één noteert, één loopt de technische installaties na. Werk in tijdsblokken per verdieping. Zo duurt een rondgang van een gemiddelde eengezinswoning zelden langer dan anderhalf uur.
Wie een aanbouw of verbouwing oplevert, herkent dit patroon terug in de praktische workflow voor een aanbouw, waar dezelfde vijf stappen zijn toegepast op een kleiner project.

Wat hoort er in het opleverrapport te staan?
Een compleet opleverrapport bestaat uit vijf onderdelen: identificatie van het project, de staat van het opgeleverde werk, een lijst met opleverpunten, hersteltermijnen per punt, en een conclusie met ondertekening door beide partijen.
Het verschil tussen een bruikbaar en een waardeloos rapport zit in de precisie. “Kras in de muur” is geen bewijs. “Verticale kras van 10 centimeter op de woonkamermuur, 50 centimeter vanaf de vloer” wél, vooral in combinatie met een foto met schaalindicatie.
Vage omschrijvingen zijn in een geschil vrijwel waardeloos. Concrete locatie, afmeting en foto bepalen of een opleverpunt standhoudt.
| Onderdeel | Wat u vastlegt |
|---|---|
| Identificatie | Projectadres, datum, namen van aanwezigen |
| Staat van het werk | Algemene conditie per ruimte of onderdeel |
| Opleverpunten | Locatie, omschrijving, foto, hersteltermijn |
| Conclusie & ondertekening | Akkoord van beide partijen, eventuele voorbehouden |
Onder de Wkb telt deze precisie extra zwaar mee, omdat de bewijslast bij een geschil sneller bij de aannemer komt te liggen als het rapport onvolledig is.
Checklist en sjabloon voor de opleveringsrondgang
Print deze indeling of kopieer hem naar een digitaal document voordat u de deur uitgaat.
- Documenten vooraf: contract, tekeningen, meer-/minderwerklijst, garantiebewijzen.
- Per ruimte: wanden, plafond, vloer, kozijnen, deuren, stopcontacten.
- Installaties: verwarming, ventilatie, sanitair, elektra getest.
- Meterstanden: gas, water, elektra genoteerd en gefotografeerd.
- Foto-code: elk punt krijgt een uniek nummer dat terugkomt in het proces-verbaal.
Voorbeeld van bruikbare formuleringen voor veelvoorkomende opleverpunten:
- “Kozijn slaapkamer voor: schroefgat niet afgewerkt, hersteltermijn 14 dagen.”
- “Badkamervloer: voegwerk ontbreekt bij douchecabine, hersteltermijn 21 dagen.”
- “Buitendeur achter: sluiting klemt, hersteltermijn 7 dagen.”
Loop de checklist mee tijdens de rondgang en vink pas af zodra een punt écht is gecontroleerd, niet vooraf. Voor een woning in aanbouw is de checklist met essentiële controles een goede aanvulling op dit basissjabloon.
Welke digitale tools versnellen de documentatie?
Digitale documentatie bespaart tijd én voorkomt bewijsverlies. Foto’s met metadata en genummerde puntenlijsten staan sterker in een geschil dan losse e-mails of verspreide fotomappen.
- Nederlandse opleverplatforms zoals EdControls koppelen foto’s direct aan puntenlijsten en houden alles op één centrale plek.
- Punch-list apps zoals die van Deltek of ArchiSnapper laten u ter plekke punten aanmaken, fotograferen en toewijzen aan een hersteltermijn.
- Scan-to-BIM workflows leggen de bestaande situatie vast in een digitaal model, handig bij grotere of complexere projecten.
Een gebruiksscenario: u loopt de woning door, fotografeert een gebarsten tegel, koppelt direct een hersteltermijn en de aannemer krijgt een melding. Geen los e-mailtje meer nodig. Organisaties die dit soort workflows niet integreren, lopen tegen datasilo’s en gemiste opvolging aan, wat precies het probleem is dat digitale documentatie oplost.
Veelgemaakte fouten bij oplevering en hoe u ze voorkomt
De meeste geschillen ontstaan niet door slecht werk, maar door slechte vastlegging.
- Vage notities. “Muur beschadigd” levert niets op zonder locatie en maatvoering.
- Ontbrekende foto’s. Een punt zonder beeld is moeilijk te bewijzen na verloop van tijd.
- Geen hersteltermijn. Zonder deadline verdwijnt een punt vanzelf van de agenda.
- Onvolledige documentenlijst. Vergeet nooit de meer-/minderwerklijst mee te nemen.
Gebruik de vooroplevering om deze fouten al vroeg op te sporen, zodat de officiële dag alleen nog bevestiging is in plaats van ontdekking.
Pro-tip: Wijs één persoon aan die verantwoordelijk is voor het nummeren van punten en het direct annoteren van foto’s op locatie. Achteraf uitzoeken welke foto bij welk punt hoort, kost onnodig veel tijd.
Hoe pakt een aannemer een lastige oplevering praktisch aan?
Bij een verbouwing met meerdere aannemersdisciplines liep de communicatie tussen loodgieter, timmerman en dakdekker eerder los van elkaar. Door één digitale puntenlijst te gebruiken en foto’s direct te koppelen aan hersteltermijnen, werd de oplevering in één rondgang afgerond in plaats van drie losse bezoeken.
De les: één centraal document voorkomt dat verantwoordelijkheden tussen vakmensen verdwijnen. Wie dit vooraf regelt, wint tijd én bewijskracht.
[Plaats hier proprietaire praktijkcases van succesvol opgeleverde projecten door De Bouw Service]
Waarom een strak opleverproces uw project beschermt
Een gedocumenteerde oplevering is geen bureaucratische formaliteit. Het is de enige manier waarop een opdrachtgever zich later kan beroepen op wat er daadwerkelijk is afgesproken. Wij zien bij Debouwservice keer op keer dat projecten zonder duidelijk proces-verbaal uitmonden in welles-nietesdiscussies die weken kosten om op te lossen. Gebruik het sjabloon uit deze gids, en bel gerust als u hulp wilt bij de uitvoering.
Wanneer schakelt u Debouwservice in voor uw oplevering?
Een oplevering wordt lastig zodra er meerdere disciplines samenkomen, zoals dakwerk, timmerwerk en gevelafwerking, of wanneer garantievragen ontstaan die juridisch scherp geformuleerd moeten worden. Debouwservice is de partner die dat proces al vanaf de bouwfase strak organiseert, in plaats van pas bij de sleuteloverdracht in te grijpen. Voor huiseigenaren in Breda die een dakrenovatie, aanbouw of timmerwerk laten uitvoeren, betekent dit dat de opleverdocumentatie al klaarligt voordat de rondgang begint.

Onze timmerwerken in Breda worden standaard begeleid met een helder opleverproces, inclusief foto-vastlegging en concrete hersteltermijnen per punt. Hetzelfde geldt voor projecten rond dakrenovatie, waar wij vooraf al meterstanden en materialen documenteren zodat de oplevering geen verrassingen oplevert. Twijfelt u of uw huidige project klaar is voor een goede oplevering? Vraag een vrijblijvende offerte aan en wij bekijken samen met u waar de aandachtspunten liggen.
Bronnen
- Proces‑verbaal van oplevering: Alles wat u moet weten in 2026 – Schippers Bouwconsult
- Opleverrapport maken: de complete gids voor de oplevering (2026) | Kuno
- Oplevering huis – Bouwrecht‑advocaat
Dit artikel bevat algemene informatie en vervangt niet het advies van een gekwalificeerde advocaat. Raadpleeg een gekwalificeerde juridische professional over uw eigen situatie voordat u op basis van deze inhoud handelt.
